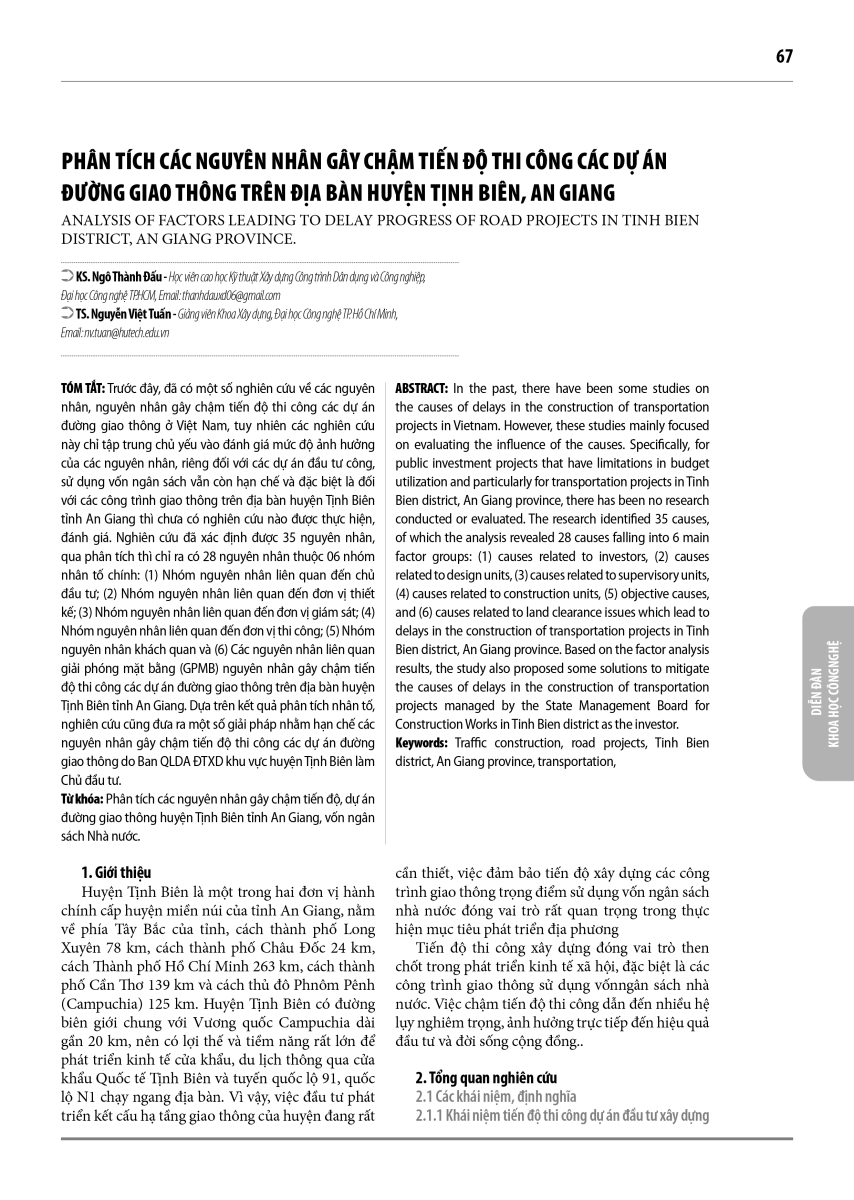

Phân tích các nguyên nhân gây chậm tiến độ thi công các dự án đường giao thông trên địa bàn huyện Tịnh Biên, An Giang

11:51 | 25/04/2025
(NXD) - Analysis of factors leading to delay progress of road projects in Tinh Bien district, An Giang province

- KS. Ngô Thành Đấu - Học viên cao học Kỹ thuật Xây dựng Công trình Dân dụng và Công nghiệp, Đại học Công nghệ TP.HCM, Email: thanhdauxd06@gmail.com

- TS. Nguyễn Việt Tuấn - Giảng viên Khoa Xây dựng, Đại học Công nghệ TP. Hồ Chí Minh, Email: nv.tuan@hutech.edu.vn

Trước đây, đã có một số nghiên cứu về các nguyên nhân, nguyên nhân gây chậm tiến độ thi công các dự án đường giao thông ở Việt Nam, tuy nhiên các nghiên cứu này chỉ tập trung chủ yếu vào đánh giá mức độ ảnh hưởng của các nguyên nhân, riêng đối với các dự án đầu tư công, sử dụng vốn ngân sách vẫn còn hạn chế và đặc biệt là đối với các công trình giao thông trên địa bàn huyện Tịnh Biên tỉnh An Giang thì chưa có nghiên cứu nào được thực hiện, đánh giá. Nghiên cứu đã xác định được 35 nguyên nhân, qua phân tích thì chỉ ra có 28 nguyên nhân thuộc 06 nhóm nhân tố chính: (1) Nhóm nguyên nhân liên quan đến chủ đầu tư; (2) Nhóm nguyên nhân liên quan đến đơn vị thiết kế; (3) Nhóm nguyên nhân liên quan đến đơn vị giám sát; (4) Nhóm nguyên nhân liên quan đến đơn vị thi công; (5) Nhóm nguyên nhân khách quan và (6) Các nguyên nhân liên quan giải phóng mặt bằng (GPMB) nguyên nhân gây chậm tiến độ thi công các dự án đường giao thông trên địa bàn huyện Tịnh Biên tỉnh An Giang. Dựa trên kết quả phân tích nhân tố, nghiên cứu cũng đưa ra một số giải pháp nhằm hạn chế các nguyên nhân gây chậm tiến độ thi công các dự án đường giao thông do Ban QLDA ĐTXD khu vực huyện Tịnh Biên làm Chủ đầu tư.

Tin cùng chuyên mục

(NXD) - Study of factors affecting norm establishment at irrigation and operating management company of Hung Yen province
10:58 | 28/04/2025
(NXD) - Improving thermal insulation of glass curtain wall used for building envelope
10:53 | 28/04/2025
(NXD) - Research on factors influencing public investment project appraisal in Vietnam
16:06 | 25/04/2025
(NXD) - Some reality of commune center space in the suburban areas - Hanoi
15:57 | 25/04/2025
(NXD) - Discuss the relationship between theory and practice in architectural training
12:04 | 25/04/2025
(NXD) - Building economic - technical norms in the management and exploitation of Vung Liem irrigation projects
11:38 | 25/04/2025
(NXD) - Select construction contractor by vikor method, case study on construction package in Ho Chi Minh city.
16:42 | 24/04/2025
(NXD) - Improving the efficiency of construction estimates using the BIM model
16:37 | 24/04/2025
(NXD) - Hệ thống trạm sạc với công suất từ 30 kW đến 360 kW, sẽ được triển khai tại đô thị lớn, trung tâm thương mại, khu dân cư, tuyến cao tốc, mang lại sự t...
05:42 | 24/04/2025
(NXD) - Comparison of local scour equations for complex piers with experimental data
10:56 | 16/04/2025

TẠP CHÍ NGƯỜI XÂY DỰNG
Cơ quan chủ quản: Tổng hội Xây dựng Việt Nam
Tổng biên tập: Hoàng Chiến Thắng

- Trụ sở: Số 625A đường La Thành, phường Thành Công, quận Ba Đình, TP Hà Nội
- Văn phòng giao dịch: Tầng 3, Tòa nhà Vilco, số 3 ngõ 70 đường Nguyễn Hoàng, Mỹ Đình 2, Nam Từ Liêm, TP Hà Nội
- Văn phòng đại diện phía Nam: Số 37 Lê Quốc Hưng, phường 12, quận 4, TP. HCM
- Chi nhánh tại miền Trung - Tây Nguyên: Tầng 3, số 79 Quang Trung, phường Hải Châu, quận Hải Châu, TP Đà Nẵng.
- Giấy phép xuất bản báo chí in: Số 607/GP-BTTTT do Bộ Thông tin và Truyền thông cấp đổi ngày 30/12/2022
   Mã số ISSN (International Standard Serial Number): 80668531.
- Giấy phép trang TTĐT tổng hợp: Số 112/GP-TTĐT do Cục Phát thanh truyền hình và thông tin điện tử (Bộ Thông tin và Truyền thông) cấp ngày 08/07/2020
Trưởng ban Thư ký tòa soạn: Hoàng Văn Lực
Phone: 0243 831 4740 - Hotline: 098 2711195
Email: nguoixaydung1986@gmail.com

Báo giá quảng cáo | Hợp đồng quảng cáo

© All rights reserved - Bản quyền thuộc về Tạp chí Người Xây Dựng
icon up
